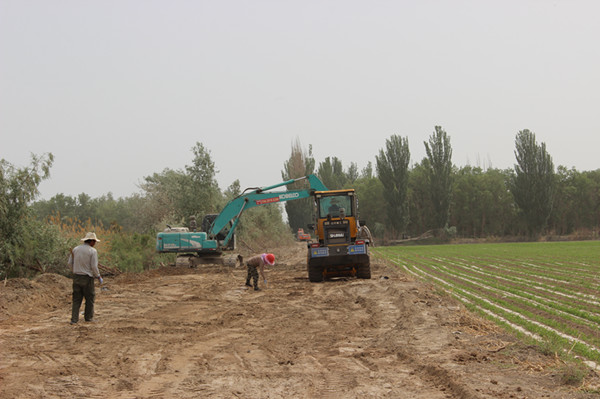

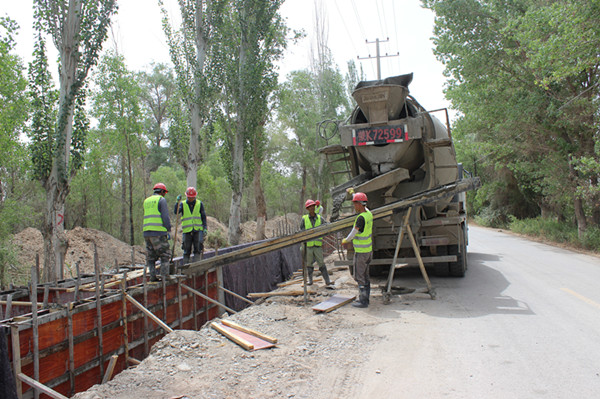

中國電力網訊 2020年5月25日一早,天空晴朗。新疆南疆大中型灌區骨干工程節水改造兵團一師六團灌區工程施工段的建設工地上,大型挖掘機、鏟車正在平整地面,混凝土攪拌車正在澆筑防滲渠道,現場工作有條不紊。工程負責人牟經理露出了滿意的笑容。

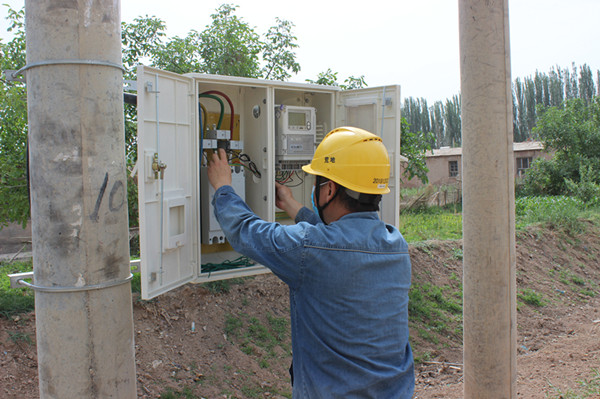

“電力設備都運行正常嗎?”10時許,新疆生產建設兵團第一師電力有限責任公司荒地供電所運檢隊長劉朋舉回訪六團灌區工程的臨時施工用電情況。
“一切正常,我們正在抓緊建工地。感謝你們只用了半天就提供了臨時施工用電。”說起荒地供電所的接電效率,牟經理豎起了大拇指。
由國家投資1.5億的南疆大中型灌區骨干工程節水改造,其中兵團一師六團骨干工程二標段由阿拉爾新城建筑有限責任公司承建,共28條渠道,約40公里,工期7個月。改造后的防滲渠使用壽命更長,有利于農業灌溉,同時降低用水成本。
2020年5月初,新城建司負責人提出了臨時施工用電申請,希望能盡快送電。

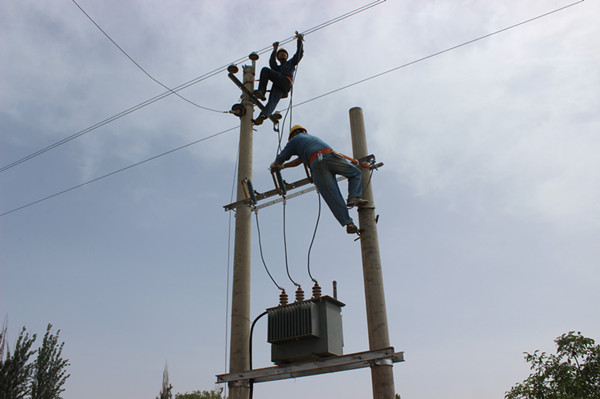

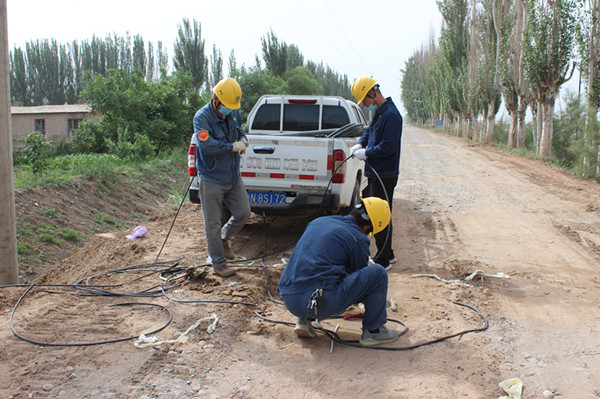

從接到用電申請的那一刻起,荒地所負責該工作的劉朋舉立即與運維、檢修人員到現場勘查。前往施工現場落實供電方案。
確認好臨時表箱位置后,向公司營銷部申請表計上戶相關事宜,并積極與施工人員溝通方案。在3個工作日內通上電。
2020年5月25日,南疆大中型灌區骨干工程節水改造六團灌區工程的臨時施工接電正式送電,工程如期開工建設。
